室內采暖管道立管安裝施工

2013-11-18   來源:   瀏覽:5750

  1.首先檢查和復核各層預留孔洞是否在垂直線上。
  2.凡是穿樓板的立管在安裝前,將套管穿在管上,按編號從第一節立管開始安裝,從上向下(或從下向上),一般兩人操作為宜,先在立管上(短管)甩口,經測定吊直后,卸下管道抹油纏麻(或纏石棉繩),將立管對準接口的絲扣扶正角度慢慢轉動人扣,直至手擰不動為止,用管鉗咬住管件,用另一把管鉗上管,松緊適宜,外露2-3扣為好。預留口應平正。及時清凈麻頭。
  依此順序向上或向下安裝到終點,直至全部安裝完。
  高層建筑在管井里安裝立管時,甩口用量棒測定,按程序擰緊甩頭,可將各層立管卡臨時固定,再逐一地安裝第二層。直至安裝完畢。
  3.檢查立管上每個預留口的標高、角度是否正確、準確、平正。把事先栽好的管卡子松開,將立管置于管卡里,緊固螺栓。用調直桿、線墜從第一節管子開始找好垂直度,扶正穩住套管,按程序填塞套管與樓板間的縫隙,加好預留管口的臨時封堵。高層建筑中臨時封堵長度的選用要慎重.最好采用自制花蘭堵頭。

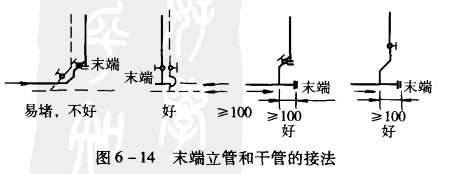

  4.安裝時應該注意末端立管和干管的接法,避免因泥砂堵塞造成最后一根立管上的加熱盤管堵塞,見圖6一14所示。
